一、项目概况
本项目为江东新区安置房(地块6),位于海南省海口市美兰区,琼州大道西侧,中交新琼雅苑小区北侧,距离南渡江东侧约450.0m左右。拟建建筑主要为地上7幢26层高层建筑,其中1-4#楼设1层地下室,5-7#楼设两层地下室;1栋1-4层连体的商业网点,部分区域为-2F其余为1层地下室;整体设1-2层地下室(两层地下室底板标高正负零以下9.6m(-4.6m),一层地下室底板标高正负零以下5.6m(-0.6m)。拟采用全现浇钢筋混凝土框架剪力墙结构,高强预应力管桩筏板基础。
二、基坑支护设计概况

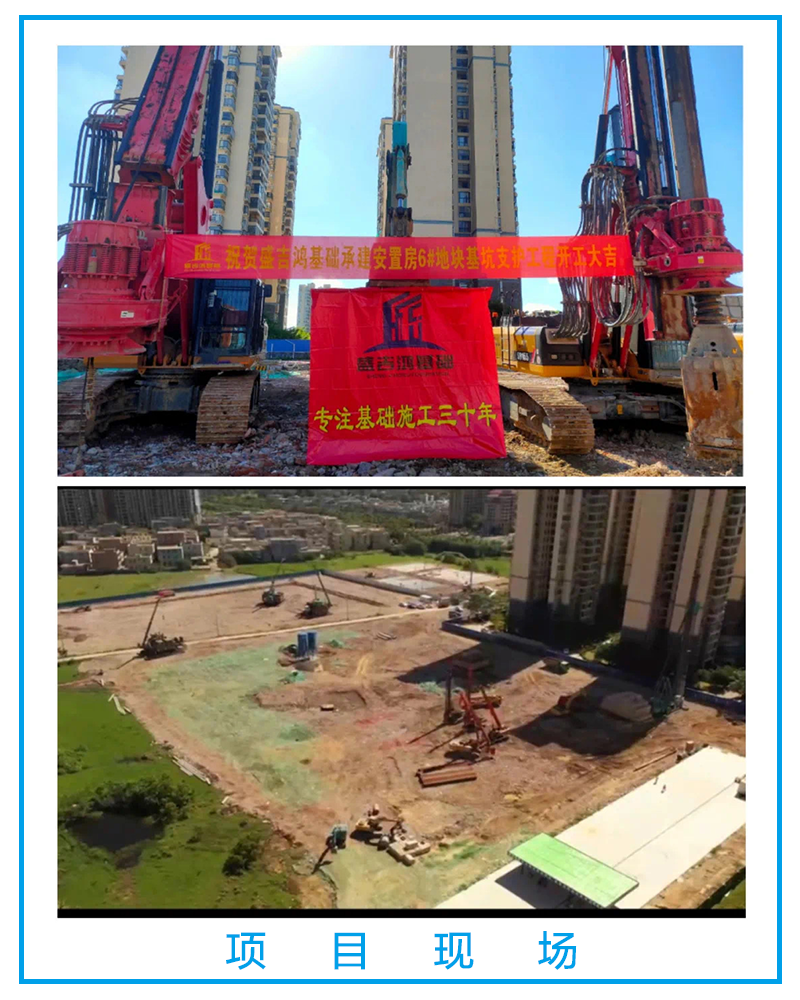

我司承建该项目基坑支护工程,于7月15日举行开工仪式。
本工程基坑面积约25954.7㎡,周长约670.6m(基坑边线以地下室外边线外放1.5m为准),开挖深度约4.2~9.3m。
基坑支护结构安全等级:4-4剖面段为一级,重要性系数1.1;7-7剖面段为三级,重要性系数0.9;其余剖面段为二级,重要性系数1.0。

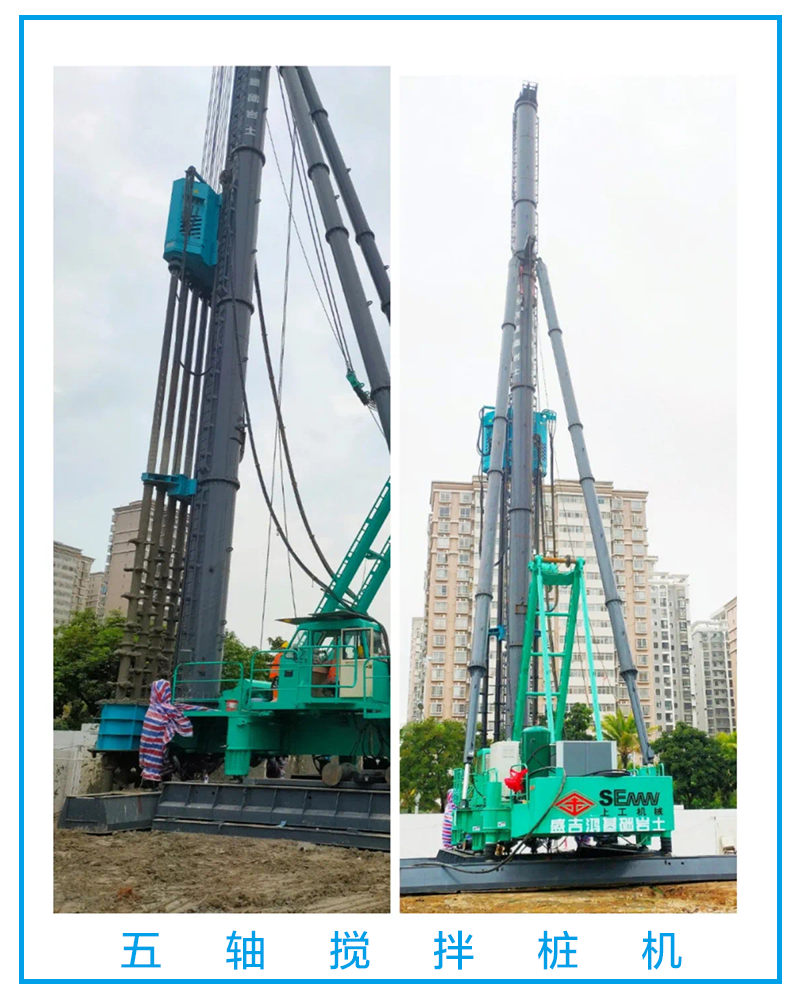

三、施工机械
本次SMW五轴搅拌桩施工采用五轴中Φ850水泥土搅拌钻机作为钻孔、注浆、搅拌、成型施工设备,再配置国产改进型重型步履式打桩机JB -160作为安装、下钻、移位设备。在搅拌下沉过程中,利用9m3空压机压缩空气使周围土体松散,保证水泥浆液与周围土体充分接触,提高成桩的强度和防水性毖,水泥浆液采用2台BW-250压浆泵注入。吊车吊H型钢。
四、施工方法

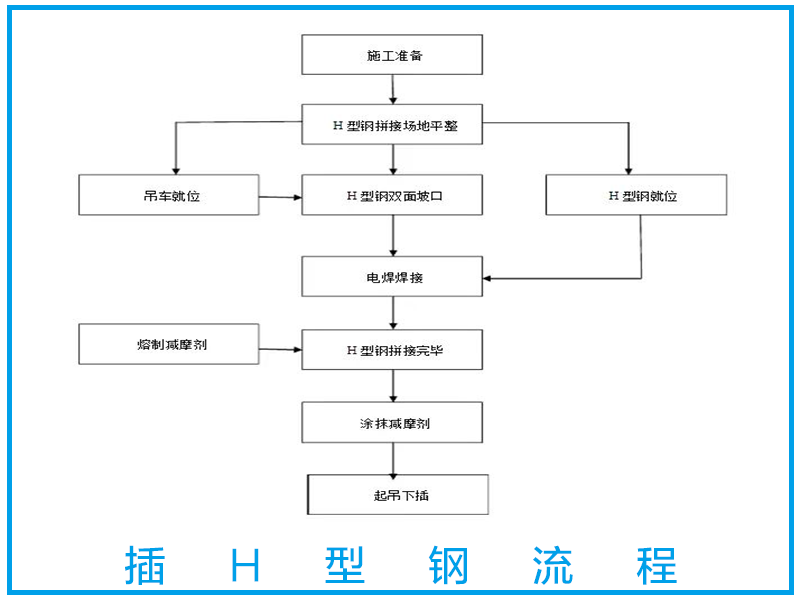

1.H型钢下插前期准备
2本次设计采用在SMW工法内插入700X300x13X 24H型钢。
3. SMW工法为强制搅拌并进行土体置换,H型钢依靠自重下插到位,H型钢下插一般在SMW 工法施工后30min内进行。
4.如投入H型钢长度未达到设计长度,应在SMW工法施工前提前进场拼接。
5. H型钢拼接后型钢表面采用涂刷减摩剂,以便H型钢今后回收。

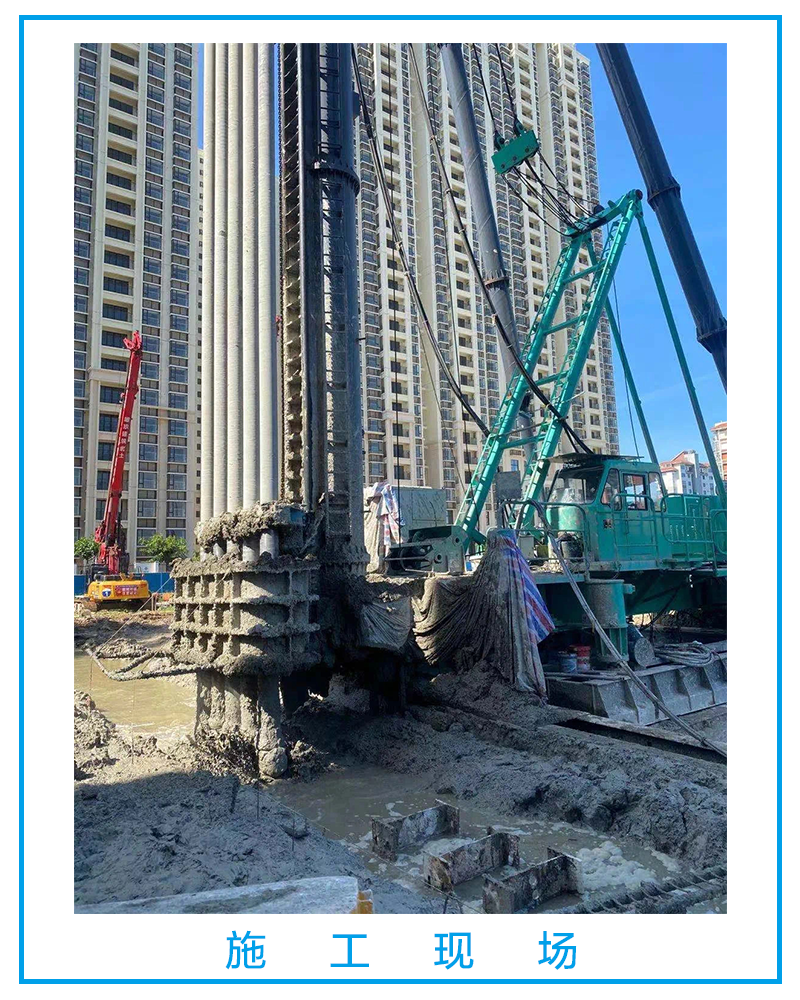

五轴搅拌桩施工和插H型钢
五、施工进度
截至今日,该项目基坑支护工程已完成整体进度的30%。
